榆林市天元路业有限公司承建的沿黄路改造提升工程(万镇过境线)全长2.241km,桥梁长度1.268km,30m预应力箱梁126片。根据图纸及合同工期要求,我项目部结合现场实际情况,对箱梁预制场进行了整体规划,统一部署,计划设置30m箱梁台座16座,35m龙门吊一套。

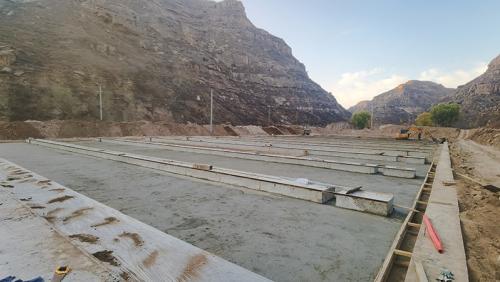

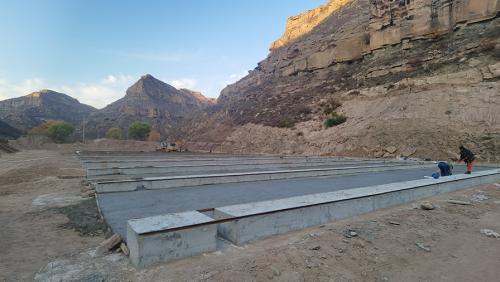

经项目全体施工人员的共同努力,现阶段已完成长170m龙门吊轨道浇筑,完成台座浇筑15座,台座间及道路硬化完成50%,安装完成630型变压器一台,140m深机井一座。
目前已完成梁场建设计划工作的85%,剩余工作正在紧张有序的开展,力争于2021年11月15日前完成梁场建设的所有任务,确保2022年复工后第一时间投入使用,以达到于2022年6月底预制完成126片箱梁的艰巨任务。
